西北造船廠光伏支架加工項目即將完工
發布時間:2013-11-18 來源:

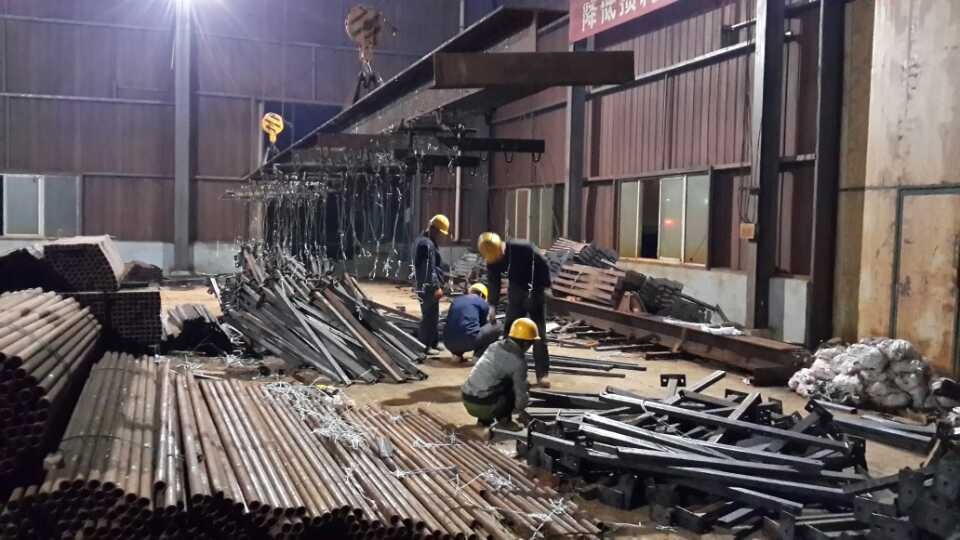

西北水電公司西北造船廠自九月下旬成立光伏支架加工項目部以來,為期40天的加工制作工作,經過西北造船廠全體職工的共同努力,目前該項目已進入收尾階段。
在40天的時間里,西北造船廠光伏支架加工項目部,完成了三個項目合同總額90%近2000萬元的工程量。完成構件加工、構件熱鍍鋅及構件運輸十萬余件;完成構件運輸70余車次共計1500噸,完全滿足了工地安裝需要。項目部人員本著服務業主的態度,在項目經理的帶領下,不分晝夜進行24小時不間斷生產,克服重重困難,確保了三個項目支架構件需求。40天的生產周期,無論是在工作中還是在生活中,遇到的困難與其說是考驗,不如說更是一種挑戰。
進入十月以來,蘭州市區開始實施“藍天工程”以減少粉塵及車輛尾氣帶來的環境污染。白天市區所有三橋車輛不得通行,高速路口大型車輛只許外出不能進入,幾天內市區各大物流中心大型車輛所剩無幾,給項目部的構件運輸帶來了極大困難。加工完成的構件無法運往鍍鋅廠,構件完成鍍鋅后又不能及時運往安裝現場。項目部人員為滿足施工工地構件安裝需求,白天督促生產,夜間輪流值班,裝車發貨,不分晝夜的循環工作,直到順利解決運輸問題。
政府的“藍天工程”也使得熱鍍鋅工作受到嚴重影響,很多鍍鋅廠因為環評問題被勒令停工整改,為了保證鍍鋅工作不滯后,項目部只好將人員分派到各家鍍鋅廠進行排隊等待,造船廠負責人、項目經理每天奔波于幾家鍍鋅廠協商構件熱鍍鋅事宜,保證鍍鋅工作的順利進行。
按照項目部署,敦煌、新疆博湖、烏蘇三個光伏電站將在本月上旬完成全部光伏支架生產、熱鍍鋅及構件運輸。項目部駐施工現場技術人員,積極配合現場進行安裝調試工作,預計項目結算工作將在本月中旬完成。至此,為期40天緊張忙碌的光伏支架加工即將完工。
