共和光伏工程項目2#110kv升壓站綜合樓整體框架結構混凝土澆筑順利完工
發布時間:2014-11-21 來源:
2014年10月7日,由西北水電公司巖土工程分公司承建的青海共和光伏工程項目2#110kv升壓站綜合樓框架結構以及屋面梁、板整體混凝土澆筑完成,標志著青海省海南州生態太陽能發電園區二期基礎設施建設工程中繼進場道路竣工完成后的又一項里程碑工程。
2#110kv升壓站綜合樓工程長47.3m,寬15.5m,高3.6m,于9月29日開始腳手架搭設,經過模板及鋼筋制安、預埋件施工、模板加固等8天的連續奮戰,完成了柱梁板鋼筋、模板以及預埋件等的施工,達到混凝土澆筑的要求。

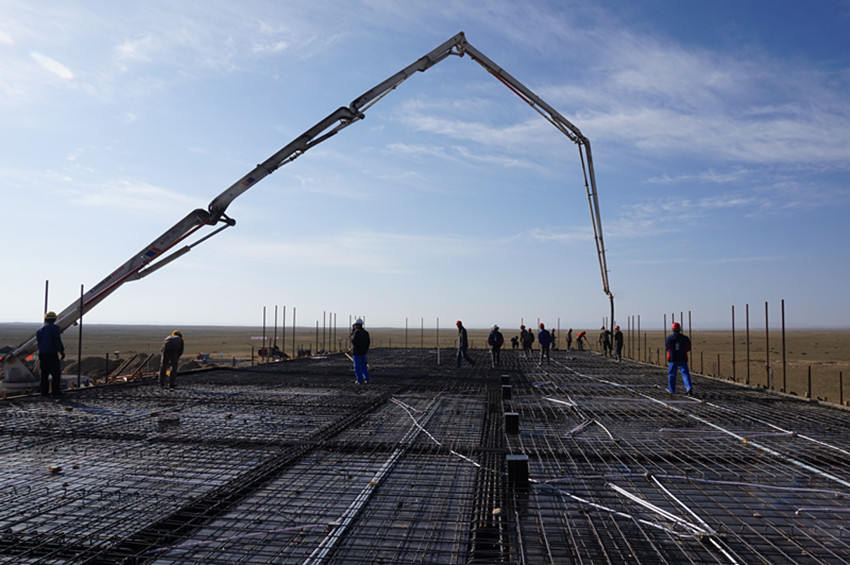

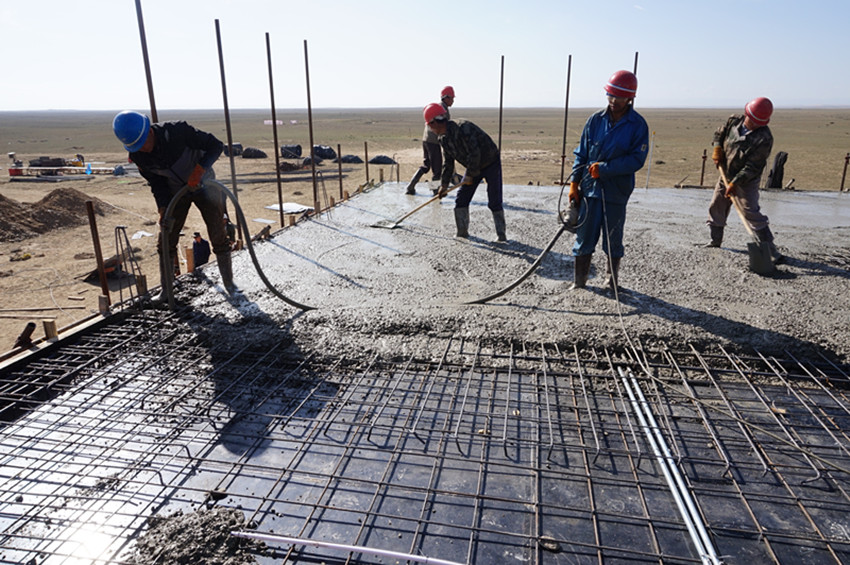

10月7日上午8時,項目部聯合總承包單位對模板、支撐、鋼筋、預埋件等按照設計圖紙做了認真、細致的檢查,在驗收合格以及 對作業班組進行技術交底后開始澆筑。9時20分第一車次砼開始澆筑,歷時6小時,于15:20分完成了整體框架結構160m3的混凝土澆筑。
在項目部人員的不懈努力下,綜合樓澆筑的完成,為升壓站工程的順利完工奠定了基礎,同時也標志著升壓站工程將按期完工。
