哈密二期風電煙墩七C風電場勘探施工提前完工
發布時間:2014-06-06 來源:
2014年5月28日,由西北水電公司勘探工程分公司承擔的哈密二期風電煙墩七C風電勘探工程順利完成。
本工程位于新疆哈密市西南方的戈壁灘,距離最近的村鎮駱駝圈子約20KM,距哈密市約80KM。共布置鉆孔143孔,鉆孔總量1476米。

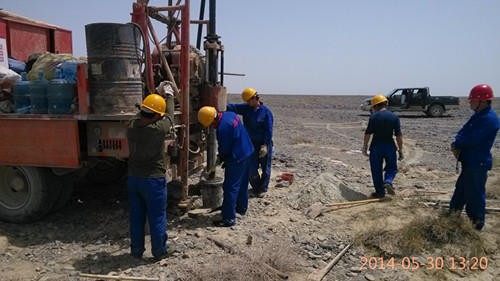

5月15日組建項目部,5月18日設備、人員全部到位,5月19日正式開始施工。施工中共投入3臺汽車鉆,人員18人。

施工區域空氣干燥,天氣炎熱,施工環境、條件艱苦。因現場條件限制,不能搭建帳篷等生活設施,車輛來回奔波耗時耗油料。為保證按期完成本項目的勘探工作,每次進工地時,每輛車都帶夠三天的水和食物,晚上在戈壁灘打地鋪休息。施工中,因大部分路段地表土質非常松散,多處頻繁陷車,雖然孔距只有200米,但是為了順利到達孔位,往往需要繞行數公里。部分鉆孔需用鋪設木板,租用裝載機進行道路碾壓、鏟除表面虛土等大量輔助工作才能使鉆機到位,耗時費力,導致車輛和時間損耗較大。
面對各種不利因素,項目部全體人員發揚敢打硬仗、能打硬仗、打贏硬仗的頑強精神,針對工期短、任務重等特點,經過精心組織,統籌協調,最終保質保量提前3天完工,為公司在風電勘探施工方面增加了新的業績。
