西北水電公司安北第四風電場風機吊裝工作拉開序幕
發布時間:2014-04-01 來源:
2014年3月30日,西北水電公司西安新能源分公司承建的安北第四風電場首臺風機開始吊裝。業主國電公司、甘肅光明監理公司、西北院咨詢公司等單位的有關領導及西北水電公司副總經理烏江參加了吊裝儀式。

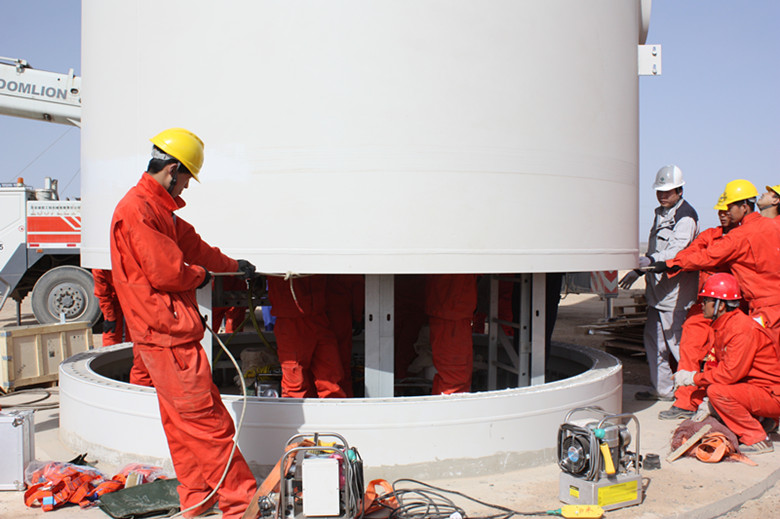

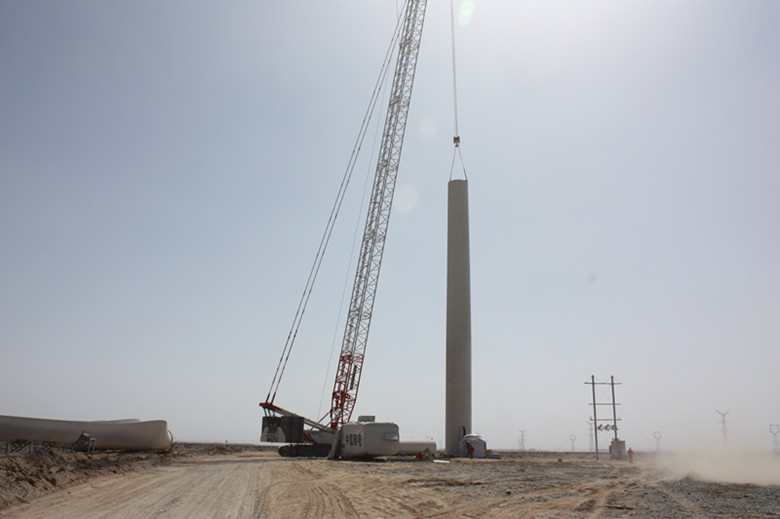

上午十點三十分,施工現場113號機位,項目經理靳剛下達了開工令,風機吊裝開始。在司索總指揮姚梁的一聲令下,現場工作人員各就各位。一輛400噸吊車將第一節塔筒緩緩吊起,75噸吊車將塔筒尾部吊起穩住,塔筒升起后撤去吊帶,隨后400噸吊車將其準確地放在基礎環上。待吊車緩緩校正塔筒位置后,項目部的吊裝隊伍用108個螺栓將底塔筒與基礎環連接,至此,安北第四風電場吊裝工作拉開序幕。
安北第四風電場風電發電機組共134臺,總裝機容量為201MW。吊裝前,項目部制定了一系列施工措施,嚴格審查設備、人員資質等;并召開廠家技術交底會,對進場人員進行安全培訓,對所有吊裝人員進行崗前培訓并經考試合格后頒發上崗證,做好一整套突發事件預案;施工過程中多次受到業主和監理單位的肯定和好評。
本項目預計今年8月底并網發電,吊裝任務將在7月底完成。項目部有信心、有決心保證按期圓滿完成此次吊裝任務。
